ホーム > 市政情報 > 計画 > 建設局の計画・事業等 > 街路事業 > 都市計画道路 山手幹線 整備事業【灘区】

都市計画道路 山手幹線 整備事業【灘区】

最終更新日:2025年12月25日

ページID:12042

ここから本文です。

お知らせ

2023年9月に事業完了しました。

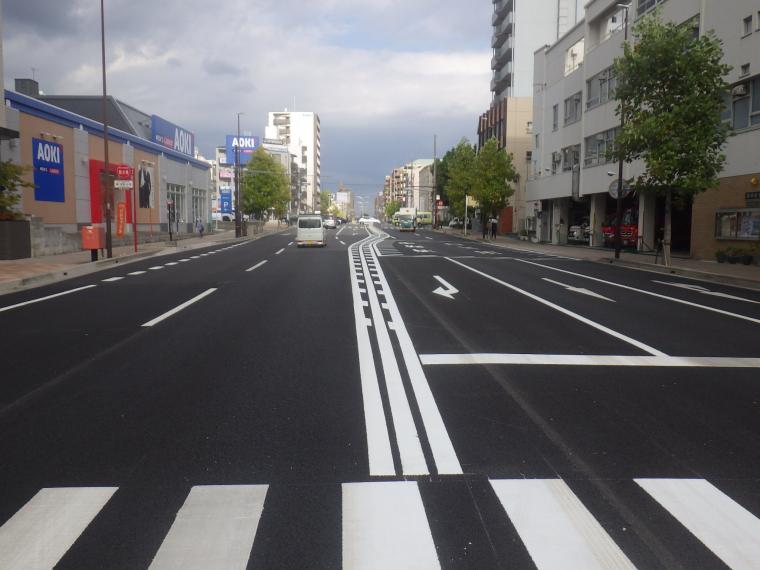

山手幹線の整備完了写真 山手幹線の整備完了写真

目次



事業概要

山手幹線は、尼崎市から、芦屋市、西宮市を経て神戸市長田区に至る延長約29.6キロメートルの都市計画道路です。
灘工区が完成したことを受け、山手幹線における街路事業が完了しました。

都市計画決定

  • 当初の決定日:1946年5月6日(戦災復興院告示第29号)
  • 最新の変更日:2001年12月14日(神戸市告示第469号)
  • 計画幅員(標準):27メートル

事業認可

  • 当初の認可日:1995年3月28日(兵庫県告示第458号)
  • 最新の変更日:2021年2月24日(兵庫県告示第164号)
  • 事業区間:灘区日尾町1丁目(六甲交差点)~灘区神ノ木通4丁目(都賀川東側)
  • 延長:1,123メートル

事業位置図

山手幹線整備事業の位置図

標準断面

整備前後の標準断面図

整備効果

  • ゆとりのある幅員により、緊急車両の走行や沿道利用が円滑になります。
  • 歩道拡幅および電線類の地中化により、快適な歩行者空間、通学路の安全が確保されます。
  • 無電柱化により、防災性が向上し、災害避難時の通行性と安全が確保されます。

進捗状況

  • 1994年度:事業着手
  • 2008年7月:日尾町交差点の周辺(約350メートル)の拡幅が完成
  • 2012年3月:将軍通交差点の西側(約200メートル)の歩道が完成
  • 2017年2月:将軍通交差点~六甲町線(約150メートル)の南側歩道が完成
  • 2017年11月:六甲町線~花園線(約150メートル)の南側歩道が完成
  • 2018年12月:将軍通交差点~花園線(約220メートル)の北側歩道が完成
  • 2021年1月:六甲口交差点の周辺(約250メートル)の無電柱化・拡幅が完成
  • 2022年度:電線管理者・公安委員会が電線共同溝へ入線、既存電線・電柱を撤去
  • 2023年3月:将軍通交差点~花園線(約320メートル)で車道工事が完成
  • 2023年9月:将軍通交差点以西(約200メートル)で車道工事が完成、本工事をもって事業完了



整備前後の写真

整備前

整備前の花園線付近の写真
花園線付近(撮影方向:西から東)

整備後

整備後の花園線付近の写真
六甲町線付近(撮影方向:東から西)
