お知らせ
唐櫃大橋交差点から有馬口交差点までの間(約1.5キロメートル)は急峻な山と河川(有野川)に挟まれた交通量の多い場所です。
東側(約0.5キロメートル)は現道拡幅で、西側(約1.0キロメートル)はトンネルバイパスで事業を進めてきました。
2022年3月30日に、有馬口トンネルを含むバイパス区間(唐櫃大橋交差点から有馬口トンネル北交差点(新設))が開通し、現在は、現道の歩道整備を実施しています。
| 当初の決定日 | 1948年5月8日(建設院告示第179号) |
| 最新の変更日 | 2013年8月27日(神戸市告示第350号) |
| 計画幅員(標準) | 【バイパス区間】8メートル 【現道拡幅区間】12メートル |
| 当初の認可日 | 2006年8月18日(兵庫県告示第885号) |
| 最新の変更日 | 2020年3月13日(兵庫県告示第285号) |
| 事業区間 | 北区有野町唐櫃字上向山(唐櫃大橋交差点) ~北区有野町唐櫃字弥五郎垣(有馬口交差点) |
| 延長 | 1,560メートル |
事業位置図
(PDF:2,452KB)
標準断面

| 2006年度 | 事業着手 |
| 2017年3月 | 現道拡幅区間(約500メートル)が完成 |
| 2019年10月 | トンネルの名称が「有馬口トンネル」に決定 |
| 2020年10月末 | トンネル築造工事が完了 |
| 2022年3月30日 | 有馬口トンネルを含むバイパス区間が開通 |
| 2022年12月 | 有馬口トンネル前後において、現道との取付工事が完了 |
| 2022~2023年度 | 現道の歩行者空間整備の設計を実施 |
| 2024年度 | 現道の歩行者空間整備工事を実施予定 |

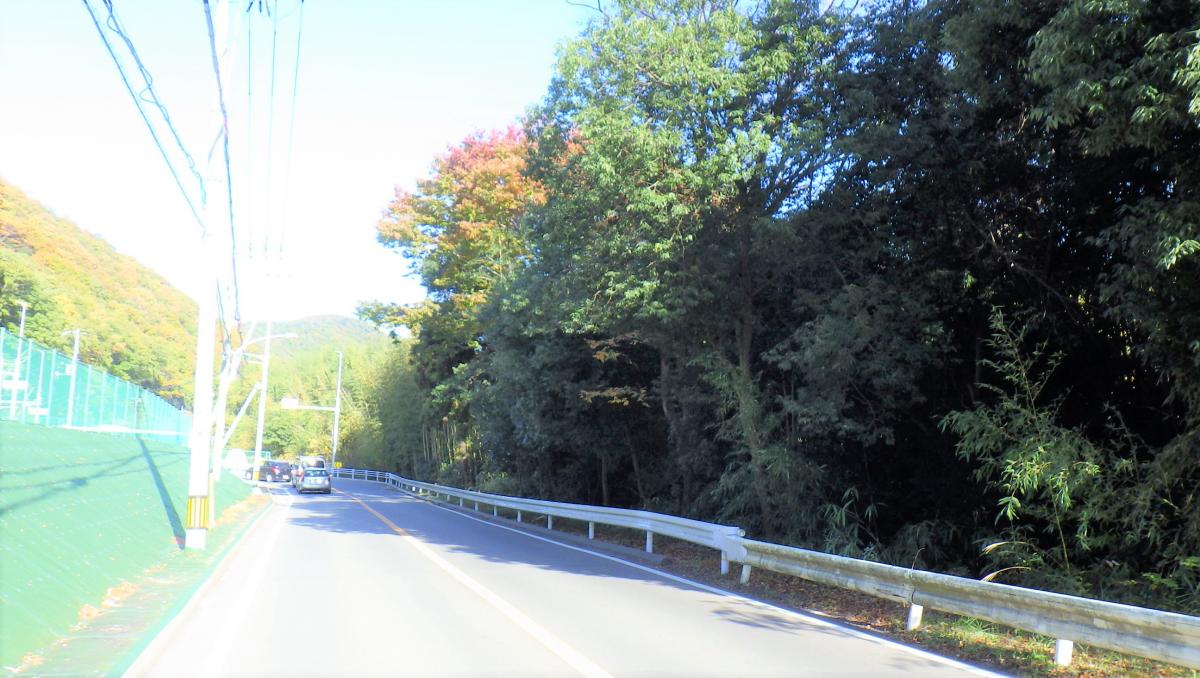

有馬口交差点付近(撮影方向:東から西)

有馬口交差点西側(撮影方向:西から東)

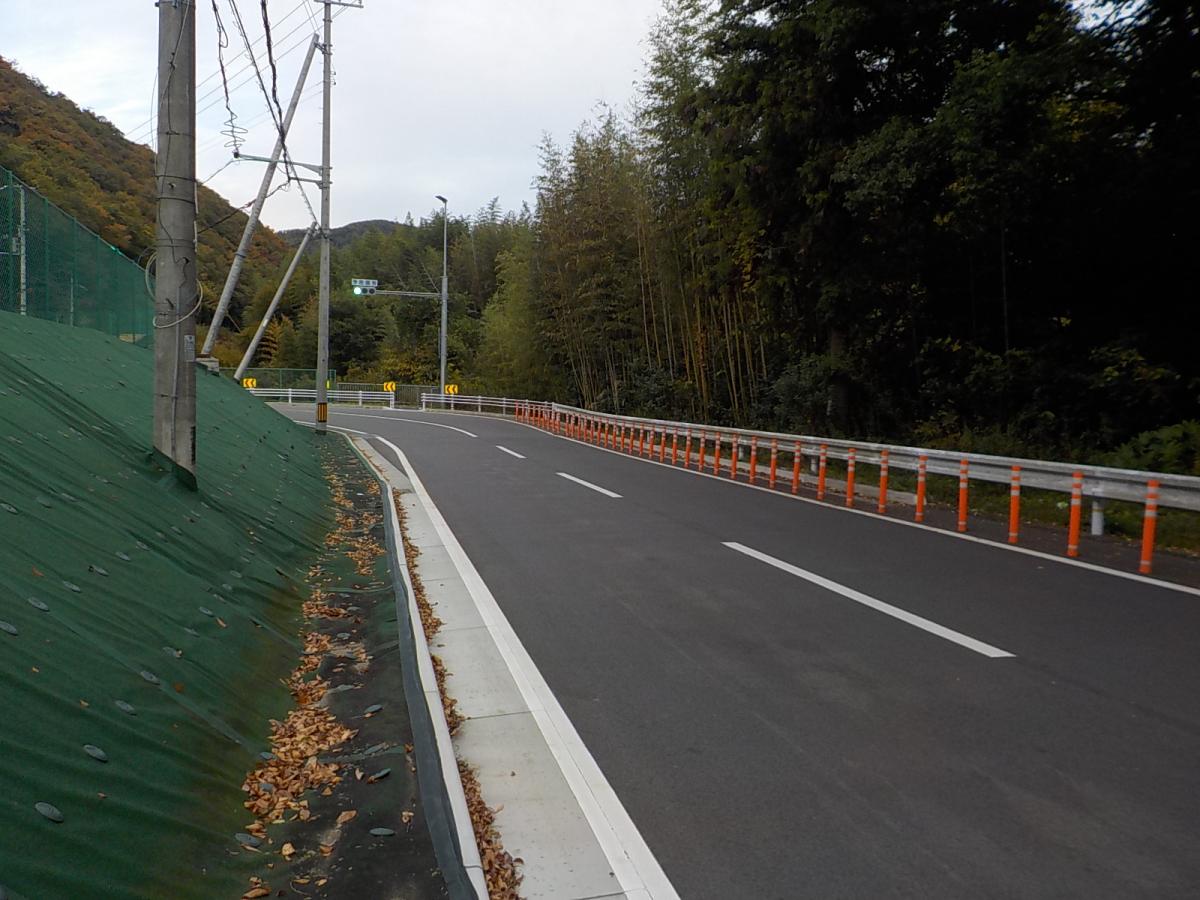

有馬口交差点付近(撮影方向:東から西)

有馬口交差点西側(撮影方向:西から東)

有馬口トンネル(撮影方向:東から西)
2018年9月25日、トンネル掘削(全長:639m)に着手し、2019年7月末に掘削が完了しました。
写真と図面で進捗状況を掲載しています!(PDFファイル)
多くの方々にご出席・ご参加いただき、ありがとうございました。
オープニングに神戸市消防音楽隊によって演奏が行われ、久元喜造神戸市長による挨拶、ご来賓代表者によるご挨拶、テープカット・くす玉開披等を行いました。

神戸市消防音楽隊による演奏

テープカット・くす玉開披

久元喜造神戸市長の挨拶
グループごとに、最初に有馬口トンネルについてのVTRを上映し、その後、トンネル内ウォーキングを行いました。

有馬口トンネルについてのVTR上映

トンネル内ウォーキング

トンネル内設備の紹介
リーフレット
