ホーム > 市政情報 > 計画 > 建設局の計画・事業等 > リノベーション・神戸|変わる駅前 > 事業者向け情報 > 神戸駅前地下駐輪場整備事業
最終更新日:2025年11月19日
ページID:59965
ここから本文です。
| 2025年11月13日 | お知らせ | 2026年6月1日より、地下タワー式駐輪場(兵庫駅側)3基が先行オープンします |
| 2024年8月8日 | お知らせ | 神戸駅前地下駐輪場整備事業の工事が始まります |
| 2023年12月6日 | お知らせ | 神戸駅前地下駐輪場整備事業の事業者が決定しました |
2021年10月に公表した「神戸駅前広場再整備基本計画」に基づき、スムーズかつ安全・安心な交通機能整備を図るため、地下駐輪場(地下タワー式駐輪場、地下平面式駐輪場)の整備を行います。
現在、広場空間の多くを占めている駐輪場を地下に集約し、市内初の地下タワー式駐輪場を整備することにより、広場空間の有効活用を図るとともに、駐輪場不足の解消や利用者の利便性向上を図ります。地下タワー式駐輪場は自転車のみが利用できます。原付及び125cc以下の自動二輪車についてはタクシーロータリーの地下部分に新たに整備する地下平面式駐輪場が利用できます。

本事業は、鉄道や地下街に近接した配置となるため、設計及び施工にあたっては、敷地的な制約を受けるほか、鉄道、駅及び地下街の利用者への配慮など、多くの課題が存在します。そこで、事業者のノウハウ・アイデア・技術力・マネジメント力を最大限に活用することを目的として、詳細設計付工事発注方式(総合評価一般競争入札)による地下駐輪場及びそれに伴うタクシーロータリー等の一部整備を実施します。
| 2024年9月中旬 | 工事着手 |
| 2024年11月 | 兵庫駅側の地下タワー式駐輪場整備 着手 |
| 2025年6月 | 元町駅側の地下タワー式駐輪場・地下平面式駐輪場整備 着手 |
| 2026年6月1日 | 地下タワー式駐輪場(兵庫駅側)3基 先行オープン |
| 2027年度 | 地下タワー式駐輪場(元町駅側)2基、地下平面式駐輪場、タクシーロータリー整備 完了予定 |
工事名:神戸駅前地下駐輪場整備事業
請負者:大鉄工業株式会社 神戸支店
事業内容:地下タワー式駐輪場5基、地下平面駐輪場1棟、管理事務所1棟、タクシーロータリー整備
工事期間:2024年6年11月~2026年5月末
整備内容:地下タワー式駐輪場3基、管理事務所1棟
2026年6月1日に兵庫駅側の地下タワー式駐輪場3基が先行オープンします。現在は工事中のため、駐輪場の場所を変更しています。
仮設の駐輪場は整備案内図(PDF:200KB)を参考に停めてください。
工事期間:2025年6月~
整備内容:地下平面式駐輪場 1棟、地下タワー式駐輪場 2基、タクシーロータリー整備

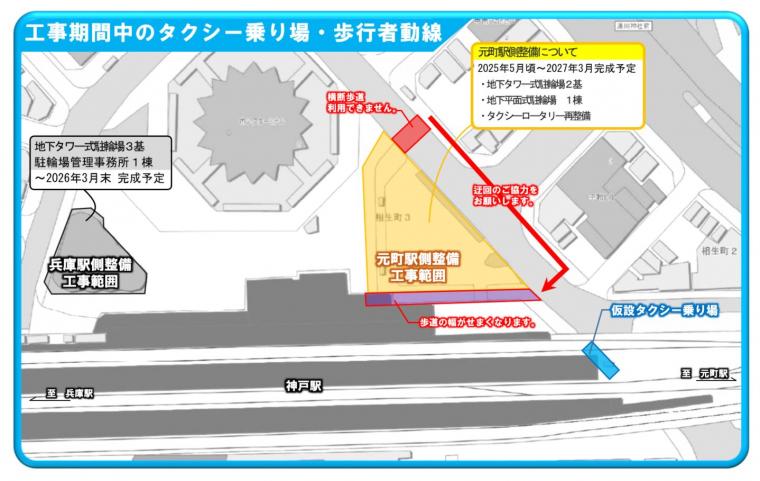

2025年6月に神戸駅前広場(元町駅側)の整備に着手しました。

工事中は神戸駅北西側のタクシー乗り場が変更となります。
また、一部の横断歩道が通行できなくなりますので、迂回のご協力をお願いします。
Q1. 駐輪場は工事期間中も利用できますか。
利用できます。工事中は自転車と原付とで駐輪できる場所が変更となっていますので、整備案内図(PDF:200KB)をご覧ください。
Q.2 バスやタクシーは工事期間中も利用できますか。
利用できます。タクシーについては乗り場を変更しています。
Q.3 駅までの経路はいつも通り利用できますか。
いいえ。一部、歩行者の経路で通行できないルートが出ています。
詳細は整備案内図(PDF:200KB)をご確認ください。
